Pozwolenie na budowę domu - Kompletny poradnik krok po kroku

Przemysław Wilk .

21 czerwca 2026

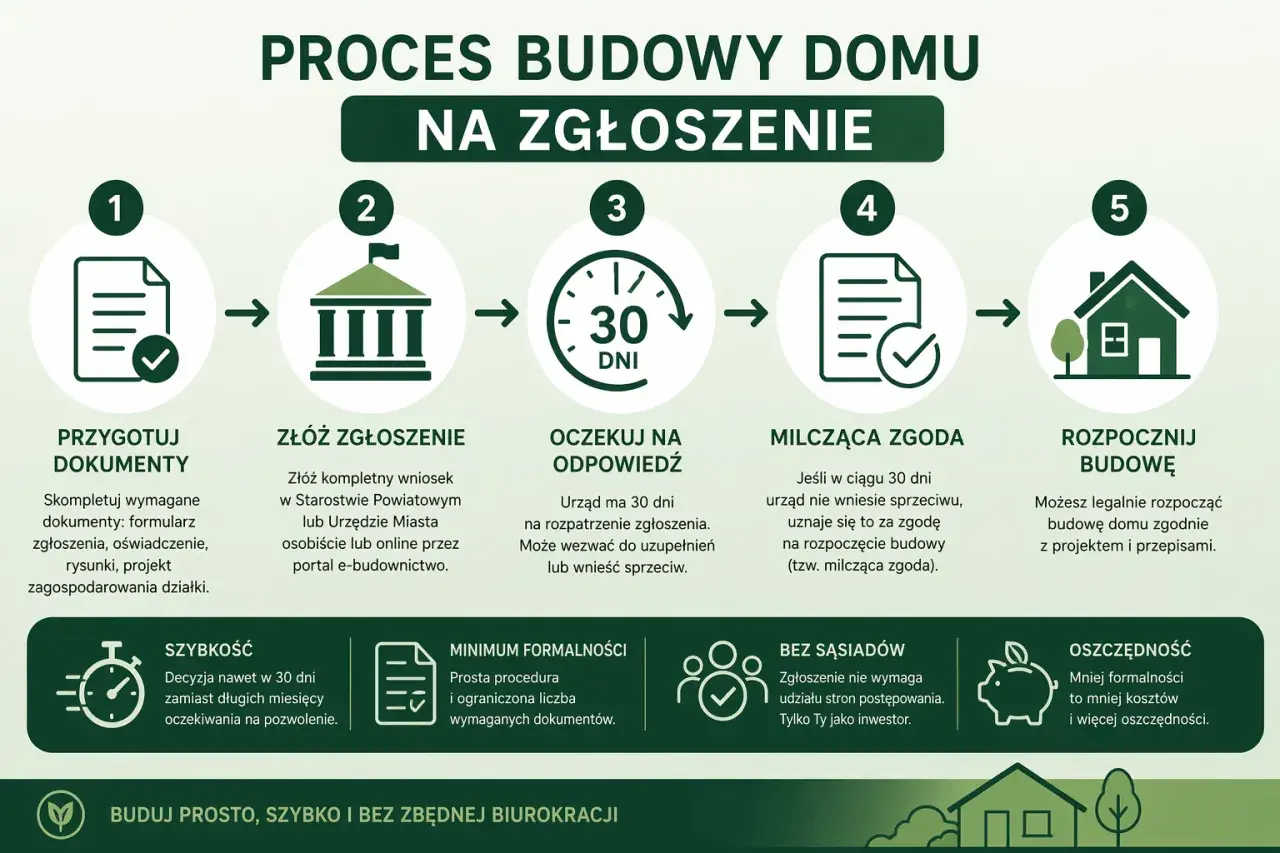

Schemat procesu budowy domu na zgłoszenie: przygotowanie dokumentów, złożenie wniosku, oczekiwanie na odpowiedź (30 dni), milcząca zgoda, rozpoczęcie budowy. Projekt budowlany jest kluczowy.

Przy budowie domu najszybciej wykładają się nie fundamenty, tylko dokumenty, a dobrze przygotowany projekt budowlany porządkuje cały proces od działki po pozwolenie. W praktyce chodzi nie tylko o rysunki, ale o zestaw decyzji, uzgodnień i obliczeń, które pokazują urzędowi i wykonawcom, że inwestycja ma sens techniczny i prawny. Poniżej rozbijam to na prosty język: co musi się znaleźć w dokumentacji, ile to zwykle trwa, ile kosztuje i gdzie najczęściej pojawiają się opóźnienia.

Najważniejsze rzeczy, które trzeba wiedzieć przed złożeniem dokumentów

  • Komplet do domu jednorodzinnego to nie jeden plik, tylko kilka powiązanych części: zagospodarowanie działki, część architektoniczno-budowlana i opracowanie techniczne.
  • Urząd przy pozwoleniu sprawdza przede wszystkim zgodność z planem miejscowym albo warunkami zabudowy oraz komplet załączników.
  • Standardowa decyzja ma termin ustawowy do 65 dni, a przy zgłoszeniu organ zwykle ma 21 dni na sprzeciw.
  • W wielu przypadkach dom można realizować na zgłoszenie, a dla budynków do 70 m2 obowiązuje jeszcze prostsza ścieżka, ale tylko przy spełnieniu konkretnych warunków.
  • Najwięcej problemów robią błędy w mapie, rozjazd między dokumentami i brak uzgodnień z geodetą, projektantem albo dostawcami mediów.

Zacznij od działki, bo to ona dyktuje warunki

Najczęstszy błąd inwestora jest prosty: zaczyna od wyboru bryły domu, a dopiero później sprawdza, czy działka i lokalne przepisy w ogóle pozwalają na taki układ. Ja zwykle radzę odwrócić kolejność. Najpierw trzeba wiedzieć, czy obowiązuje miejscowy plan zagospodarowania przestrzennego, a jeśli nie, czy da się uzyskać warunki zabudowy. To właśnie te dokumenty wyznaczają wysokość budynku, kąt dachu, linię zabudowy, procent zabudowy i często nawet to, gdzie wolno wstawić garaż.

W praktyce znaczenie ma też dostęp do drogi publicznej, szerokość frontu działki, odległości od granic i to, czy planowany dom nie wyjdzie swoim oddziaływaniem poza parcelę. Jeśli tak się stanie, procedura robi się trudniejsza, a czasem odpada uproszczone zgłoszenie. Im wcześniej sprawdzisz ograniczenia terenu, tym mniej przeróbek czeka cię później. I właśnie dlatego od analizy działki zaczyna się każdą rozsądną inwestycję.

Kiedy ten etap jest jasny, można przejść do samej dokumentacji i zobaczyć, z czego naprawdę składa się komplet do urzędu.

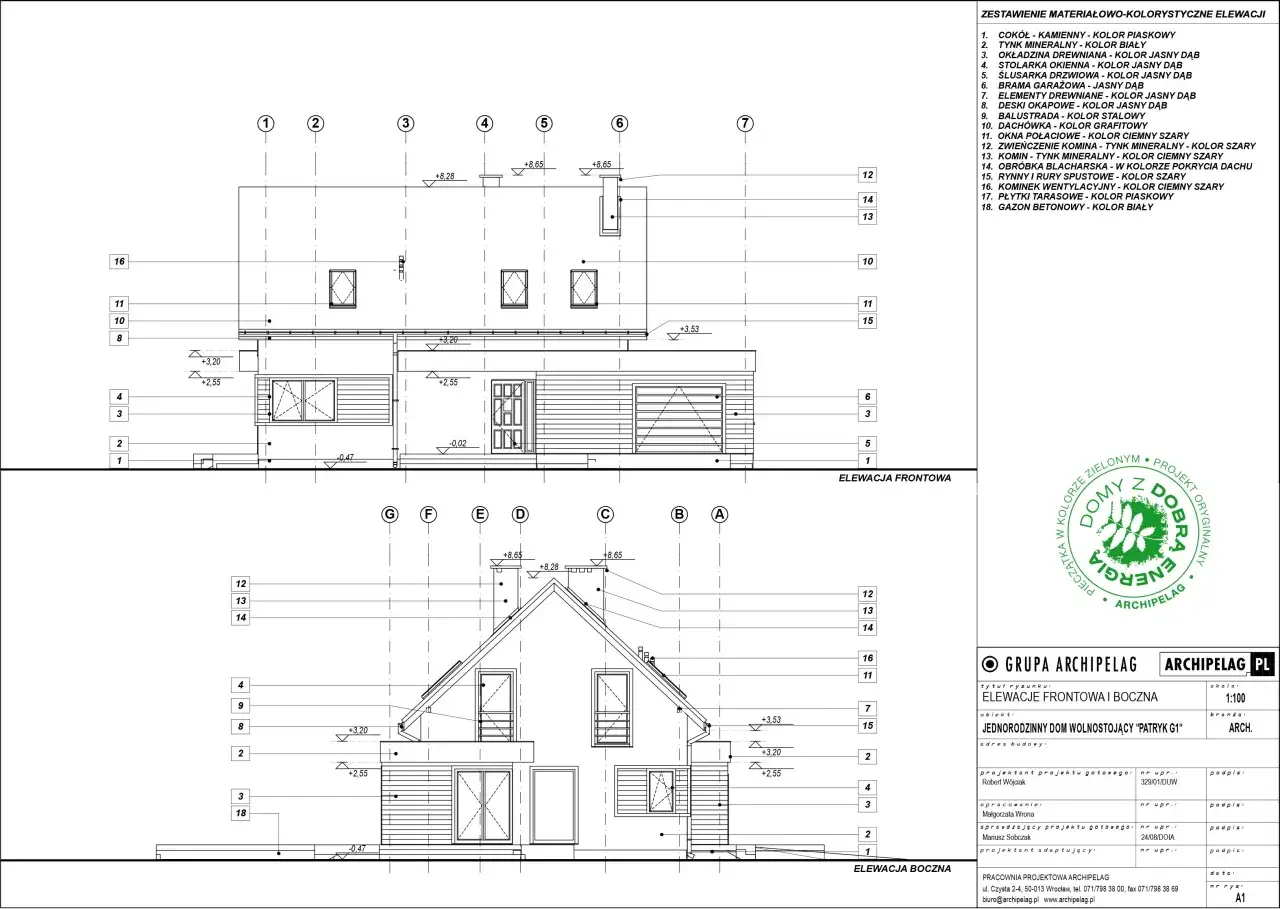

Projekt budowlany domu jednorodzinnego z zaznaczonymi wymiarami i materiałami elewacji.

Tak wygląda komplet dokumentów, który naprawdę trafia do urzędu

Projekt zagospodarowania działki lub terenu

To część, która pokazuje, jak dom ma stanąć na konkretnej parceli. Widać tu granice działki, usytuowanie budynku, dojścia, dojazdy, zjazd, przebieg przyłączy, miejsce na śmietnik, zbiornik albo oczyszczalnię, a także układ zieleni i elementy małej architektury, jeśli są przewidziane. Właśnie tu liczy się dokładność mapy i poprawne naniesienie odległości, bo nawet drobny błąd potrafi wrócić w formie wezwania do uzupełnienia. W 2026 r. rozporządzenia doprecyzowują też sposób zapisu miar, więc rysunek nie może być „mniej więcej”.

Część architektoniczno-budowlana

To tutaj opisuje się funkcję domu, jego formę, parametry, układ pomieszczeń, podstawowe rozwiązania materiałowe i sposób posadowienia. W praktyce ta część odpowiada na pytanie: co dokładnie ma powstać i jak będzie wyglądało od strony użytkowej oraz formalnej. Przy prostym domu jednorodzinnym nie musi to być tom pełen zbędnych ozdobników, ale musi być spójne z warunkami zabudowy, warunkami gruntowymi i wymaganiami przeciwpożarowymi. Gdy działka jest trudna, znaczenie ma też opinia geotechniczna, bo to ona podpowiada, jak bezpiecznie oprzeć budynek o grunt.

Przeczytaj również: Ulga termomodernizacyjna - Co odliczyć, a czego nie? Poradnik

Projekt techniczny

To część, która zwykle interesuje inwestora najmniej, a w praktyce decyduje o tym, czy budowa będzie prowadzona bez chaosu. Zawiera rozwiązania konstrukcyjne, instalacyjne i wykonawcze, czyli wszystko to, co pozwala ekipie pracować bez zgadywania. Ważne jest jedno: organ zatwierdzający pozwolenie nie sprawdza tej części tak samo jak pzt i części architektoniczno-budowlanej, ale inwestor musi ją mieć gotową przed rozpoczęciem robót. Przy zakończeniu budowy właśnie ten zestaw dokumentów wraca na stół razem ze zmianami wprowadzonymi w trakcie prac.

Gdy wiadomo już, co musi się znaleźć w dokumentacji, warto przełożyć to na praktyczny plan działania i zobaczyć, kto robi co po kolei.

Od mapy do złożenia wniosku idzie się w kilku krokach

  1. Najpierw zamawia się aktualną mapę do celów projektowych, bo bez niej projektant nie ma solidnej bazy do pracy.
  2. Następnie sprawdza się plan miejscowy albo warunki zabudowy, aby projekt nie od początku był w konflikcie z przepisami.
  3. Potem powstaje koncepcja domu i ewentualna adaptacja projektu gotowego albo opracowanie indywidualne.
  4. Jeśli grunt jest niejednorodny, wykonuje się badania geotechniczne i ustala sposób posadowienia.
  5. Projektant dopina uzgodnienia i podpisy, a tam gdzie trzeba, dochodzą opinie branżowe oraz warunki przyłączy.
  6. Na końcu składa się dokumenty w urzędzie elektronicznie albo papierowo i czeka na decyzję albo upływ terminu sprzeciwu.

Najlepiej działają inwestorzy, którzy nie próbują „przyspieszyć” formalności na siłę, tylko układają je logicznie. Wtedy nie ma nerwowego wracania do mapy, zmian w usytuowaniu budynku albo poprawiania detali na etapie, kiedy ekipa już czeka na wejście na teren. I właśnie tu pojawia się pytanie, ile to wszystko trwa oraz co realnie kosztuje.

Na koszty i czas składa się kilka osobnych pozycji

Element Co daje Typowy czas Orientacyjny koszt
Mapa do celów projektowych Baza do usytuowania domu i przyłączy Najczęściej kilka tygodni Zwykle kilka setek do kilku tysięcy złotych
Badania geotechniczne Informacja o gruncie i sposobie posadowienia Od kilku dni do 2 tygodni Zwykle kilkaset do kilku tysięcy złotych
Adaptacja projektu gotowego Dopasowanie do działki i lokalnych warunków Zwykle 2-6 tygodni Często kilka tysięcy złotych
Projekt indywidualny Dom przygotowany od podstaw Zwykle 1-3 miesiące lub dłużej Najczęściej kilkanaście tysięcy złotych i więcej
Opłata skarbowa za pozwolenie Formalne wydanie decyzji W terminie ustawowym urzędu 0 zł przy domu jednorodzinnym na własne cele mieszkaniowe

Jeśli część domu ma służyć także innym celom niż mieszkaniowe, opłata może się pojawić i wtedy liczy się ją według powierzchni użytkowej, ale dla typowego domu budowanego na własne potrzeby najczęściej nie płaci się za samo pozwolenie. W praktyce większy koszt robi nie urząd, tylko projektant, geodeta, geotechnika i późniejsze poprawki. Z tego powodu rozsądniej jest planować budżet na całą ścieżkę, a nie tylko na jeden podpis.

To prowadzi do kolejnej, bardzo praktycznej sprawy: czy zawsze trzeba iść pełnym pozwoleniem, czy czasem wystarczy prostsza droga.

Pozwolenie, zgłoszenie czy uproszczenie do 70 m2

Ścieżka Kiedy ma sens Plusy Ograniczenia
Pozwolenie na budowę Standardowy dom, działka z większą liczbą ograniczeń, większa złożoność formalna Jasna decyzja urzędu, większa przewidywalność Do 65 dni, więcej załączników i więcej miejsca na poprawki
Zgłoszenie budowy domu jednorodzinnego z projektem Gdy przepisy pozwalają pominąć klasyczne pozwolenie Szybciej i prościej niż przy decyzji administracyjnej Urząd ma zwykle 21 dni na sprzeciw, a dokumentacja nadal musi być pełna
Uproszczone zgłoszenie domu do 70 m2 Wolnostojący dom jednorodzinny do 70 m2 zabudowy, do 2 kondygnacji, na własne potrzeby Bez kierownika budowy i bez dziennika budowy To nie jest ścieżka dla każdej działki i nie każdy układ funkcjonalny się w nią wpisze

W praktyce wybór ścieżki zależy bardziej od działki niż od samego marzenia o szybkim starcie. Jeśli obszar oddziaływania wykracza poza parcelę, jeśli teren jest skomplikowany albo jeśli plan miejscowy stawia ostre warunki, pełna decyzja bywa po prostu bezpieczniejsza. Z kolei tam, gdzie przepisy pozwalają na uproszczenie, można zyskać czas, ale tylko wtedy, gdy dokumentacja jest naprawdę dopięta.

Kiedy już wiadomo, którą drogą iść, zostaje najważniejsze: nie popełnić błędów, które pozornie wyglądają niegroźnie, a potem blokują całą budowę.

Najczęstsze błędy, które zatrzymują sprawę na etapie urzędu

  • Rozpoczynanie od koncepcji domu bez sprawdzenia planu miejscowego albo warunków zabudowy.
  • Użycie starej mapy lub mapy bez właściwej klauzuli geodezyjnej.
  • Brak badań gruntu tam, gdzie warunki są słabe, niejednorodne albo trudne do przewidzenia.
  • Rozjazd między pzt, częścią architektoniczną i późniejszym opracowaniem technicznym.
  • Zbyt późne uzgodnienia przy przyłączach, zjeździe z drogi lub odwodnieniu działki.
  • Niepełne podpisy, brak pełnomocnictw albo nieaktualne uprawnienia projektantów.
  • Rysunki zbyt „luźne” wymiarowo, podczas gdy urząd oczekuje konkretu, a nie przybliżeń.

Najbardziej kosztowne są nie duże pomyłki, tylko małe rozbieżności między dokumentami. Jedna zmiana w rzucie potrafi pociągnąć za sobą korektę usytuowania, instalacji, a nawet warunków przyłączy. Dlatego właśnie lepiej poświęcić dodatkowy dzień na sprawdzenie spójności niż potem tracić dwa tygodnie na poprawki. Po tym etapie zostaje jeszcze ostatni, bardzo praktyczny odcinek: przygotowanie się do faktycznego startu robót.

Trzy rzeczy, które sprawdzam, zanim budowa naprawdę ruszy

  • Czy projekt techniczny jest gotowy i zgodny z tym, co zatwierdzono w dokumentacji urzędowej.
  • Czy dla standardowej ścieżki mam ustanowionego kierownika budowy i przygotowany dziennik budowy, a przy uproszczeniu do 70 m2 wiem, które obowiązki odpadają.
  • Czy wytyczenie budynku, przyłącza i dojazd na plac budowy zgadzają się z tym, co pokazuje projekt i mapa.

Jeśli te trzy elementy są domknięte, cała inwestycja zaczyna się spokojniej i bez nerwowego cofania ekipy z placu. To właśnie w takim momencie widać, że dobrze przygotowana dokumentacja nie jest papierologią dla urzędu, tylko realnym narzędziem porządkującym budowę domu od pierwszego dnia aż do odbioru.

FAQ - Najczęstsze pytania

Standardowo decyzja o pozwoleniu na budowę wydawana jest w ciągu 65 dni. W przypadku zgłoszenia organ ma 21 dni na wniesienie sprzeciwu. Czas ten nie uwzględnia etapu przygotowania dokumentacji.
Nie zawsze. Uproszczone zgłoszenie dla domu do 70 m2 zabudowy jest możliwe, ale tylko przy spełnieniu konkretnych warunków, m.in. wolnostojący, do 2 kondygnacji i na własne potrzeby mieszkaniowe. Nie jest to ścieżka dla każdej działki.
Najczęstsze błędy to rozpoczynanie od projektu domu bez sprawdzenia planu miejscowego, użycie starej mapy, brak badań gruntu, rozbieżności między dokumentami oraz zbyt późne uzgodnienia przyłączy. Te błędy prowadzą do wezwań o uzupełnienia i opóźnień.
W przypadku budowy domu jednorodzinnego na własne cele mieszkaniowe opłata skarbowa za pozwolenie wynosi 0 zł. Koszty generują głównie projektant, geodeta, geotechnik oraz ewentualne poprawki w dokumentacji.
Projekt zagospodarowania działki pokazuje usytuowanie domu, przyłączy i elementów na parceli. Część architektoniczno-budowlana opisuje funkcję, formę, parametry i układ pomieszczeń samego budynku, czyli jak ma wyglądać i co ma powstać.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

dokumenty do pozwolenia na budowę projekt budowlany pozwolenie na budowę domu
Autor Przemysław Wilk
Przemysław Wilk
Jestem Przemysław Wilk, specjalizuję się w obszarze budownictwa i wnętrz, z ponad dziesięcioletnim doświadczeniem w analizowaniu trendów rynkowych oraz tworzeniu treści na ten temat. Moja praca koncentruje się na dostarczaniu rzetelnych informacji, które pomagają czytelnikom zrozumieć złożoność branży budowlanej oraz najnowsze rozwiązania w aranżacji wnętrz. Posiadam głęboką wiedzę na temat nowoczesnych technologii budowlanych oraz zrównoważonego rozwoju, co pozwala mi na obiektywne przedstawianie tematów związanych z efektywnością energetyczną i innowacyjnymi materiałami. Staram się upraszczać skomplikowane dane, aby każdy mógł łatwo je zrozumieć i zastosować w praktyce. Moim celem jest dostarczanie aktualnych, wiarygodnych i bezstronnych informacji, które umożliwiają czytelnikom podejmowanie świadomych decyzji w zakresie budownictwa i aranżacji wnętrz. Wierzę, że odpowiedzialne podejście do publikacji treści jest kluczowe dla budowania zaufania i autorytetu w mojej dziedzinie.

Komentarze (0)

Dodaj komentarz
