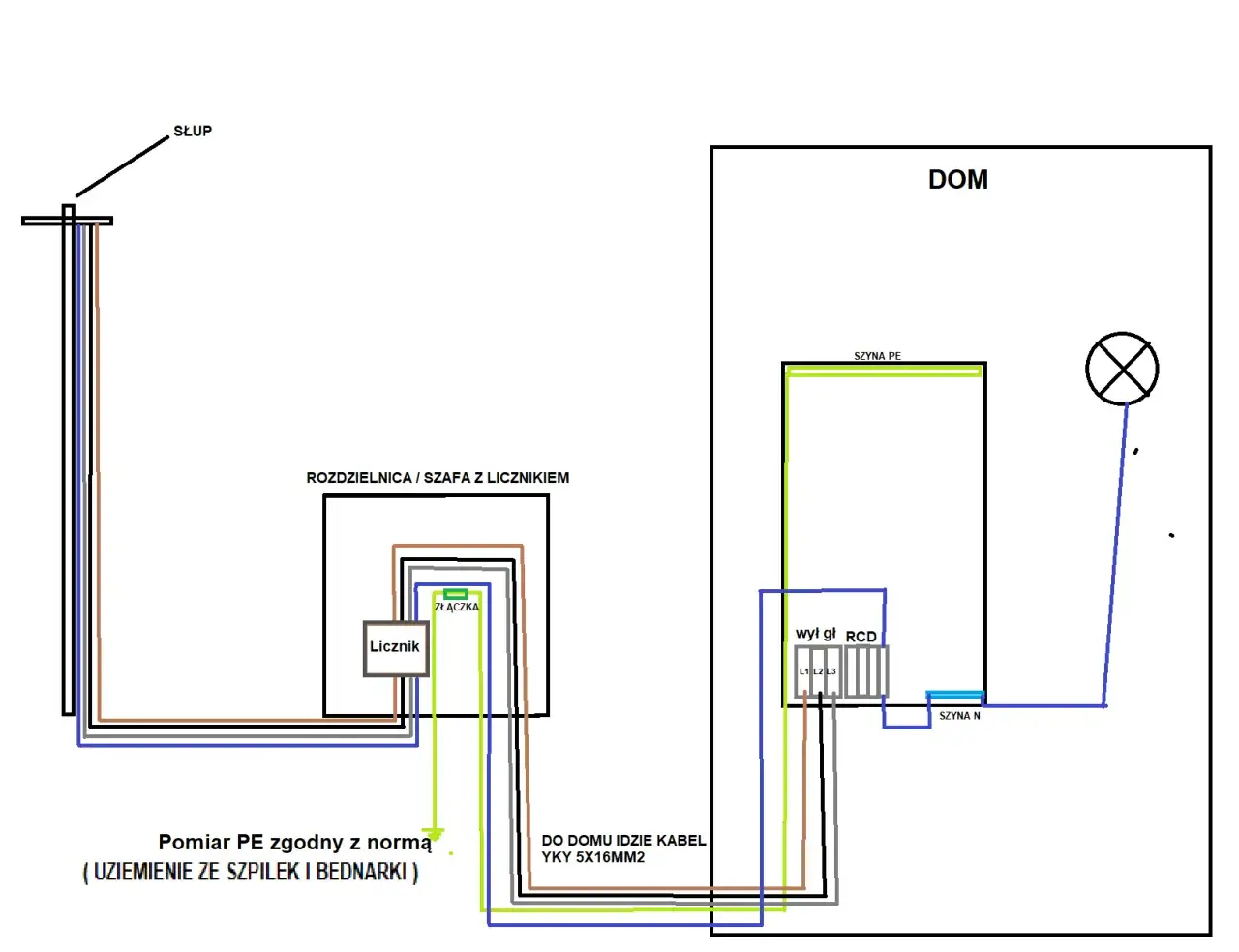

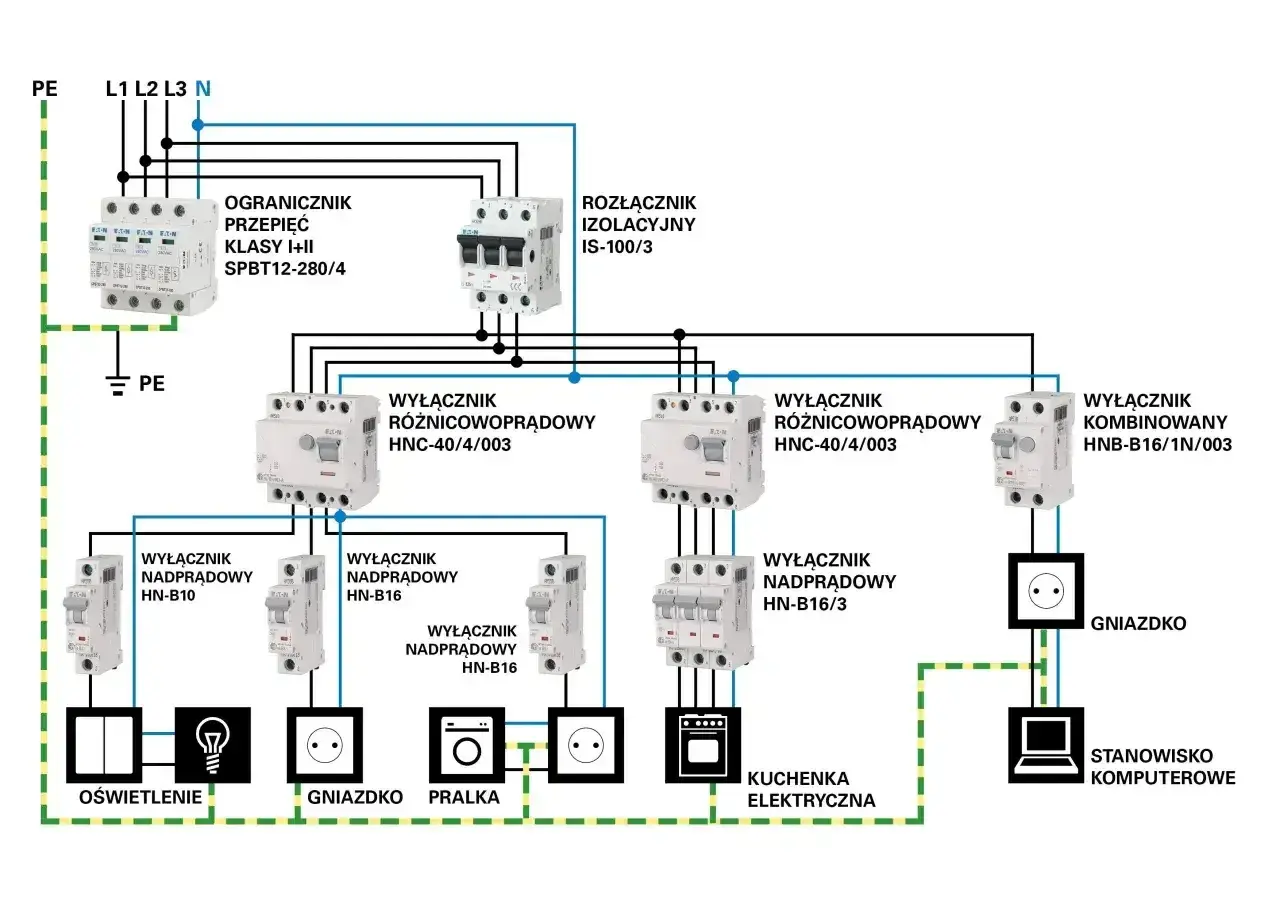

Budowa domu, rozbudowa firmy albo przygotowanie działki pod przyszłą inwestycję zaczynają się od jednego, dość prozaicznego pytania: jak bezpiecznie i legalnie podłączyć obiekt do sieci. Przyłącze elektryczne to etap, który decyduje nie tylko o tym, czy w budynku pojawi się prąd, ale też o czasie realizacji, kosztach i tym, czy później da się bez problemu dołożyć pompę ciepła, fotowoltaikę albo ładowarkę do auta. Poniżej rozbieram cały proces na części: od wniosku i dokumentów, przez wymagania techniczne, po realne terminy i najczęstsze błędy.
Najpierw kompletne dane, potem wniosek, a dopiero później umowa
- Dla typowego obiektu na 230/400 V proces zaczyna się od wniosku o warunki przyłączenia do właściwego operatora.
- W niskim napięciu operator ma zwykle 21 dni na wydanie warunków, ale przy większych inwestycjach terminy wydłużają się do 30, 60, 120 lub 150 dni.
- Warunki przyłączenia dla sieci elektroenergetycznej są dziś ważne 1 rok od doręczenia, więc nie warto odkładać kolejnych kroków.
- Koszt nie jest jeden dla całej Polski: zależy od napięcia, mocy, długości odcinka i zakresu robót.
- Najczęściej blokują sprawę błędna moc, brak tytułu prawnego do nieruchomości albo niespójność z projektem budynku.
Co obejmuje podłączenie do sieci i gdzie kończy się odpowiedzialność operatora
W praktyce rozdzielam dwa światy: sieć operatora i instalację wewnętrzną inwestora. Operator odpowiada za doprowadzenie zasilania do punktu przyłączenia, a dalej zaczyna się już część, za którą zwykle odpowiada właściciel obiektu. To rozróżnienie nie jest formalnością, tylko podstawą całej procedury, bo od niego zależy zakres robót, odpowiedzialność za licznik i to, kto finansuje poszczególne elementy.
| Sytuacja | Co to zwykle oznacza | Na co uważać |
|---|---|---|
| Nowy dom | Standardowe przyłączenie obiektu mieszkalnego do sieci niskiego napięcia | Moc przyłączeniowa, miejsce złącza, odległość od sieci i przyszłe odbiory |
| Przyłącze budowlane | Tymczasowe zasilanie na czas prac | To rozwiązanie przejściowe, a nie docelowa instalacja dla domu |
| Firma, hala, warsztat | Większe zapotrzebowanie i częściej trójfazowe zasilanie | Terminy są dłuższe, a wymagania techniczne zwykle bardziej szczegółowe |
| Fotowoltaika lub magazyn energii | Dochodzi możliwość oddawania energii do sieci albo jej gromadzenia | Trzeba sprawdzić, czy sieć ma odpowiednią rezerwę mocy i jakie są ograniczenia pracy |
Ja patrzę na ten etap jeszcze prościej: najpierw trzeba ustalić, czego obiekt ma naprawdę potrzebować dziś i za dwa czy trzy lata, a dopiero potem składać dokumenty. Gdy to jest jasne, łatwiej przejść do samej procedury, bo większość opóźnień bierze się nie z techniki, tylko z nieprecyzyjnych założeń.

Jak wygląda procedura krok po kroku
W większości przypadków proces jest podobny, nawet jeśli szczegóły zależą od operatora. Dla typowego domu na 230/400 V składa się wniosek, czeka na warunki, podpisuje umowę, realizuje roboty i odbiera układ pomiarowy. Brzmi prosto, ale właśnie na tych etapach najczęściej pojawiają się przestoje.
- Ustalasz właściwego operatora. To on obsługuje teren, na którym leży działka albo obiekt.
- Przygotowujesz dane do wniosku. Potrzebne są zwykle adres, numer działki, tytuł prawny do nieruchomości, planowany termin rozpoczęcia poboru energii i szacowana moc.
- Składasz wniosek o warunki przyłączenia. Dla domów i mniejszych obiektów to podstawowy start całego procesu.
- Operator sprawdza kompletność. Jeśli czegoś brakuje, może wezwać do uzupełnienia. Na uzupełnienie daje termin nie krótszy niż 21 dni, więc nie warto zwlekać z odpowiedzią.
- Otrzymujesz warunki przyłączenia. W nich znajdziesz m.in. miejsce przyłączenia, moc, zakres robót, wymagania dla układu pomiarowego i termin realizacji.
- Podpisujesz umowę o przyłączenie. To dopiero ten moment, w którym formalnie wchodzisz w etap wykonawczy.
- Realizujesz budowę i odbiór. Po stronie inwestora zwykle pozostaje przygotowanie instalacji wewnętrznej, a po stronie operatora wykonanie elementów sieci i montaż układu pomiarowego.
Jak wynika z Prawa energetycznego, przy mikroinstalacjach bywa prostsza ścieżka zgłoszeniowa, ale tylko wtedy, gdy spełnione są konkretne warunki i moc mieści się w wydanych parametrach. Po drodze najwięcej zależy nie od biurokracji, tylko od tego, czy projekt i dane techniczne są spójne ze sobą od początku.
Jakie dane i parametry techniczne naprawdę mają znaczenie
Ja zawsze zaczynam od mocy, napięcia i przyszłych obciążeń, bo to one później decydują o całej reszcie. Inwestorzy często wpisują moc „na dziś”, a po kilku miesiącach okazuje się, że dochodzi pompa ciepła, płyta indukcyjna, ładowarka do auta i mały warsztat. Wtedy robi się ciasno nie w rozdzielnicy, ale już na etapie przyłączenia.
| Element | Co trzeba ustalić | Dlaczego to ważne |
|---|---|---|
| Moc przyłączeniowa | Jakie urządzenia mogą pracować jednocześnie | Zbyt niski poziom mocy kończy się przeciążeniem albo koniecznością zmiany warunków |
| Rodzaj zasilania | Jednofazowe czy trójfazowe, niskie czy wyższe napięcie | Wpływa na możliwości domu, warsztatu, pompy ciepła i ładowania auta |
| Lokalizacja punktu przyłączenia | Granica działki, ściana budynku, złącze kablowe | Im dalej od sieci, tym zwykle większy koszt i dłuższy termin |
| Tytuł prawny i zgodność lokalizacji | Prawo do nieruchomości oraz zgodność z planem miejscowym lub decyzją WZ | Bez tego formalna ścieżka potrafi się zatrzymać już na starcie |
| Przyszłe odbiorniki i źródła | Fotowoltaika, magazyn energii, EV, pompa ciepła | Lepiej wpisać je od razu niż po roku wracać do operatora po zmianę warunków |
Przy przyłączeniach powyżej 1 kV operator może też wymagać dodatkowej analizy technicznej, a czasem proponuje mniejszą moc albo określone ograniczenia pracy. To właśnie dlatego dobrze policzona moc i sensownie opisany obiekt są ważniejsze niż najbardziej dopieszczony formularz. Gdy parametry są uporządkowane, można wreszcie spokojnie przejść do terminów i kosztów.
Ile to trwa i ile kosztuje w 2026 roku
Najbardziej konkretne liczby dotyczą czasu. Zgodnie z ustawą terminy wydania warunków zależą od grupy przyłączeniowej i poziomu napięcia, a dla niskiego napięcia są najkrótsze. W praktyce to właśnie te terminy najlepiej pokazują, kiedy inwestycję trzeba zacząć planować naprawdę wcześnie.
| Przypadek | Termin wydania warunków | Kiedy to zwykle ma znaczenie |
|---|---|---|
| Grupa V lub VI, niskie napięcie 230/400 V | Do 21 dni | Typowy dom jednorodzinny, mały obiekt mieszkalny |
| Grupa IV, niskie napięcie | Do 30 dni | Większy pobór na nn, częściej obiekty usługowe lub rozbudowane instalacje |
| Grupa III lub VI bez źródła ani magazynu energii | Do 60 dni | Obiekty na wyższym napięciu, zwykle inwestycje firmowe |
| Grupa III lub VI ze źródłem albo magazynem energii | Do 120 dni | Gdy do sieci ma trafić także energia z własnej instalacji |
| Grupa I lub II | Do 150 dni | Najbardziej złożone, duże inwestycje |
Jeśli chodzi o koszty, nie ma jednej stawki dla całej Polski. Dla przyłączeń niskonapięciowych stawka zależy od taryfy operatora, a na końcowy rachunek wpływają długość odcinka, konieczność budowy złącza, zakres robót ziemnych i to, czy trzeba przebudować istniejącą sieć. Według Energa-Operator opłata za wniosek i zaliczka dotyczą dziś wyłącznie przyłączy powyżej 1 kV, a dla 230/400 V nie wnosi się ich przy standardowym rozpatrywaniu wniosku. Z kolei dla przyłączeń wyżej niż 1 kV ustawa przewiduje opłatę za wniosek w wysokości 1 zł za każdy kW mocy przyłączeniowej, maksymalnie 100 000 zł, oraz zaliczkę 60 zł za każdy kW, z limitem 6 000 000 zł.
Warto też pamiętać, że warunki przyłączenia dla sieci elektroenergetycznej są ważne 1 rok od doręczenia. Jeśli złożysz wniosek, a potem przez wiele miesięcy nic nie zrobisz, możesz stracić aktualność całego dokumentu. Najwięcej pieniędzy i dni nie traci się jednak na samych stawkach, tylko na błędach w dokumentach i niedopasowaniu projektu.
Najczęstsze błędy, które wydłużają cały proces
W tym miejscu zwykle nie ma wielkiej tajemnicy, tylko zwykła konsekwencja pośpiechu. Najczęściej kłopoty zaczynają się wtedy, gdy inwestor zakłada, że „operator sobie poradzi”, a dane z projektu, działki i instalacji nie trzymają się razem.
- Zaniżona moc przyłączeniowa. Na papierze wszystko działa, ale po uruchomieniu pompy ciepła, płyty i ładowarki robi się za ciasno.
- Niespójność między wnioskiem a projektem. Inna lokalizacja budynku, inny numer działki albo zmieniona funkcja obiektu potrafią wstrzymać sprawę.
- Brak tytułu prawnego lub dokumentów planistycznych. To jeden z najprostszych powodów formalnego zatrzymania wniosku.
- Za późne złożenie dokumentów. Jeśli wniosek trafia do operatora dopiero wtedy, gdy ekipa już stoi na budowie, sam się prosisz o przestój.
- Brak miejsca na złącze, licznik i rozdzielnicę. To później kończy się poprawkami w elewacji, ogrodzeniu albo w projekcie instalacji.
- Myślenie tylko o stanie obecnym. Jeśli za rok ma dojść fotowoltaika, magazyn energii, warsztat albo auto elektryczne, lepiej uwzględnić to od razu.
Ja najczęściej widzę jeden powtarzalny błąd: ktoś liczy wyłącznie bieżące zużycie, a nie plan życia domu lub firmy. Jeśli od początku przewidzisz większy zapas mocy, przyszłe urządzenia i sensowny punkt przyłączenia, zwykle oszczędzasz sobie nie tylko formalności, ale też kosztownych przeróbek. To prowadzi już do ostatniej rzeczy, którą naprawdę warto zrobić przed podpisaniem umowy.
Co sprawdzić przed podpisaniem umowy, żeby nie wracać do tego za rok
Gdybym miał wskazać jedną rzecz, która najbardziej zmniejsza ryzyko opóźnień, powiedziałbym: dobrze dobrana moc i dobrze opisany punkt przyłączenia. Reszta zwykle układa się wokół tego. Zanim podpiszesz umowę, sprawdź, czy inwestycja ma już przewidziane miejsce na złącze, licznik i rozdzielnię, a także czy przewody i trasy kablowe nie będą niepotrzebnie wydłużały całego układu.
Przyjrzałbym się też temu, czy w dokumentach nie ma drobnych rozjazdów: inny opis działki, inny termin rozpoczęcia poboru, inne założenia co do mocy albo inne dane właściciela. To są właśnie te szczegóły, które później robią największą różnicę. Jeśli podejdziesz do całego procesu jak do elementu projektu budowlanego, a nie przykrego dodatku do budowy, zyskasz po prostu spokojniejszy start całej inwestycji.
